お電話でのご相談0120-307-116 メール相談
八尾市・平野区・松原市・藤井寺市・羽曳野市の外壁塗装・屋根塗装専門店
リフォームローン対応 相見積もり歓迎
点検・調査・お見積り・ご相談など無料で承ります!
お電話でのお問い合わせ 0120-307-116 メール相談はこちら
電話メール
  1. HOME
  2. ブログ
  3. 対応エリア
  4. 平野区
  5. 大阪市平野区加美鞍作|ガレージの門柱を1日で解体撤去|駐車スペースを広げる外構工事

BLOG

ブログ

平野区

大阪市平野区加美鞍作|ガレージの門柱を1日で解体撤去|駐車スペースを広げる外構工事

BEFORE 施工前

大阪市平野区加美鞍作 築30年ガレージの門柱 撤去前 間口の両側に門柱が立ち駐車スペースが狭い状態
AFTER 施工後

大阪市平野区加美鞍作 門柱を解体撤去した後のガレージ 間口が広がり駐車しやすくなった状態

「車を停めるたびに、この柱が気になっていて」

大阪市平野区加美鞍作にお住まいのお客様から、そう声をかけていただいたのは、外壁の塗り替え工事を進めている最中のことでした。ガレージの間口の両側に立つ門柱。そこに門扉が付いてはいるものの、もう何年も折りたたんだまま、開け閉めすることはないと言います。

使っていない。けれど、そこにある。
そして、車を出し入れするたびに、そのぶんだけ間口が狭い。

この記事は、その門柱を1日で解体・撤去した工事の記録です。塗装工事の記事ではありません。「取り付ける」でも「直す」でもなく、「無くす」という、少し珍しい工事の話です。

この工事の概要

施工エリア 大阪市平野区加美鞍作
工事内容 ガレージ門柱(門扉付き)の解体・撤去、跡のセメント補修
築年数 築30年
工期 1日(跡の養生に別途2日ほど)
参考価格 5.8万円前後(税込)/解体費・処分費・左官費用を含む

※参考価格は、同等の内容を現在の価格でお見積りした場合の目安です。大きさ・基礎の状態・ガラの量・搬出条件により変動します。

先にお伝えしておきます。この金額は、比較的小規模な事例です。「門柱の撤去は5万円台でできる」という数字ではありません。門柱の大きさ、鉄筋が入っているかどうか、基礎をどこまで抜くか、出たガラをどう運び出すか——この4つで、同じ「門柱撤去」でも工事の中身はまるで変わります。この記事では、その変わる理由のほうを丁寧に書きます。

使っていない門柱は、なぜ「邪魔」になるのか

門柱が邪魔に感じる主な場面として、車が大きくなった、横を通りにくい、ぐらつきや傾きを示した図解
撤去するかどうかは、使い方と安全性を見て判断します

門柱の撤去をご相談いただくきっかけは、だいたい決まっています。壊れたから、ではありません。暮らしのほうが先に変わったからです。

車が、昔より大きくなっている

築30年の住宅であれば、家を建てた当時に想定していた車と、今停めている車は違うことがほとんどです。ミニバンやSUVは車幅も広く、ドアも大きい。建てた当時はちょうど良かった間口が、今の車には少しだけ足りない。この「少しだけ」が、毎日のことになると効いてきます。

出入りのたびに、擦る・当てそうになる

門柱は、たいてい間口のいちばん外側、道路との境目に立っています。つまり、車を入れるときに最初に通過する場所であり、いちばんハンドルを切っている場所です。ミラーが当たりそうになる、バンパーの角を擦った、という話はよく伺います。すでに柱の角が欠けていたり、塗装が擦れて下地が出ていたりすることも珍しくありません。

自転車が、車の横を通れない

今回のお客様が気にされていたのが、まさにこれでした。車を停めた状態で、その横を自転車を押して通る。門柱があると、その隙間が数十センチ削られます。車を停めたままでは自転車が出せず、いったん車を出す——そんな手順を毎日繰り返している、というお宅は意外と多いのです。

古い門柱が、傾いてきた・ぐらついてきた

これは「邪魔」というより安全の話です。築年数の経った門柱は、根元のモルタルが割れたり内部の鉄部が錆びて膨らんだりして、押すとわずかに動くことがあります。倒れるほどではなくても、そのまま置いておく理由が特にないのなら、撤去してしまうのが結果的にいちばん安上がりです。

共通しているのは、「直す価値が見当たらない」という点です。門扉として使っていて閉めることに意味があるなら、直す・交換するという選択肢があります。けれど何年も折りたたんだままなら、直しても使いません。だから「無くす」を選ぶ。門柱の撤去は、そういう工事です。

数十センチの差は、車の出し入れではどれくらい大きいのか

「柱1本ぶんでしょう?」と言われることがあります。ですが、車庫入れは両端で決まります。片側と反対側の両方に余裕ができれば、車を真ん中に入れる必要がなくなり、切り返しの回数が減ります。狭い間口ほど、ドライバーは何度も前後に切り返して角度を作っているからです。

もうひとつ、見落とされがちなのがドアの開き幅です。門柱がなくなると車を少し寄せて停められるようになるので、降りる側のドアを開ける余裕が生まれます。荷物を持って乗り降りする、子どもを乗せ降ろしする、といった場面での効き方は数字以上です。

今回のお宅では、両側の門柱を撤去しました。撤去後の写真をご覧いただくと、ガレージの間口が壁から壁までそのまま使える状態になっているのが分かると思います。

門柱の撤去工事は、実際に何をしているのか

門柱撤去工事の流れとして、切る位置を決める、根元を切断、ガラを搬出、跡を平らに仕上げるを示した図解
周りの床を傷つけないよう、根元の状態を見ながら進めます

「壊して運ぶだけ」と思われがちですが、順番と判断がいくつもあります。今回の現場でやったことを、そのまま順に書きます。

1|どこで切るかを決める

まず決めるのは、切断する位置です。門柱は床のタイルやコンクリートを貫いて、その下に埋まっています。地面より上で切れば早く終わりますが切り株のような出っ張りが残り、逆に深く追いかければ床を大きく壊すことになります。今回は床のレベルで根元から切る方針にしました。周りの床タイルが仕上がったきれいなものだったため、そこを割らずに済ませることを優先しています。

2|サンダーで根元を切る

切断にはサンダー(ディスクグラインダー)という電動工具を使います。ここで一番気を遣うのが、周りの床タイルを傷つけないことです。刃は真っ直ぐにしか入りません。柱と床の取り合い部分は隙間がほとんどないため、角度を寝かせすぎればタイルに刃が触れます。少しずつ位置を変えながら、慎重に入れていく作業になります。

門柱の根元をサンダーで切断している作業の様子 床タイルを傷つけないよう慎重に刃を入れる
施工中|門柱の根元をサンダーで切断。周りの床タイルを傷つけないよう、慎重に刃を入れていきます

今回の門柱は、想定よりも厚みがありました。専用の替刃を用意していましたが、切り進めるうちに刃が消耗し、予定より多くの枚数を使うことになっています。門柱は外から見ただけでは厚みが分かりません。これは実際に刃を入れてみて初めて分かる部分です。

3|刃が届かないところは、こじ開けて角度を変える

厚みがあり、刃だけでは切り取れなかった箇所は、バールを使って穴をこじ開けました。穴を作って一部を欠き取ると、そこから角度を変えて刃を入れ直せるようになります。力任せに倒すのではなく、切れるところまで切って、少しずつ弱らせて外すという進め方です。

切り離した門柱を撤去する作業 バールで穴をこじ開けながら角度を変えて切り取る
施工中|刃が入らない厚い部分はバールで穴をこじ開け、角度を変えながら切り取りました

4|切ってみて分かったこと——中は空洞、でも根元は深い

切断面を見ると、門柱の中は空洞でした。中身が詰まったコンクリートの塊ではなかったのです。

ところが、軽いかというとそうではありませんでした。根元は床のかなり奥まで固定されていて、見た目から想像するよりずっと頑丈でした。「中が空洞だから簡単だろう」という予想は、この現場では外れています。

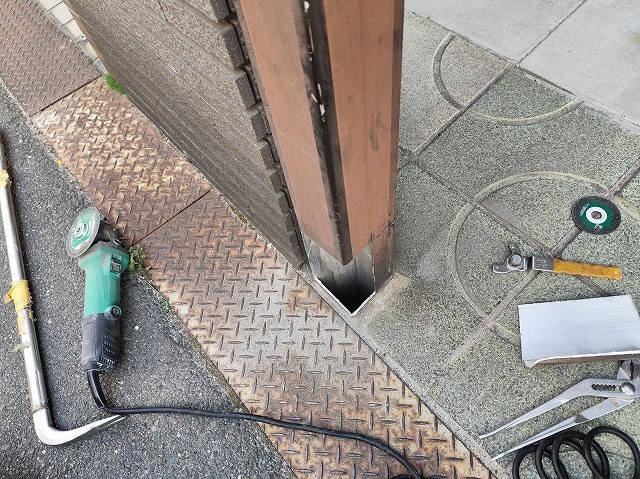

切断した門柱の断面 中は空洞だが根元は床の奥深くまで固定されていた
切断面|中は空洞。ただし根元は床の奥まで深く固定されていて、見た目以上に頑丈でした

この「開けてみないと分からない」部分があるからこそ、門柱の撤去は現地を見ないと正確な見積りが出せない工事です。

5|ガラ(廃材)を搬出する

壊したものは、必ず運び出さなければなりません。このガラの搬出と処分が、門柱撤去の費用に占める割合は意外と大きい部分です。

コンクリートやモルタルは重量物で、産業廃棄物として適切に処分する必要があります。量が増えれば処分費も運搬の手間も増える。だから「どこまで壊すか」を決めることは、同時に「どれだけのガラを出すか」を決めることでもあります。

6|跡をセメントで埋めて、平らに仕上げる

柱を抜いた跡には、当然ながら穴が開きます。ここをそのままにはできません。つまずきの原因になりますし、水が入って周りの床を傷める原因にもなります。

今回は、跡をセメントで埋めて、周りの床と平らになるように仕上げました。ここは左官の仕事です。埋めるだけなら誰でもできますが、周囲のレベルに合わせて、水が溜まらないように均すところまでが仕上げになります。

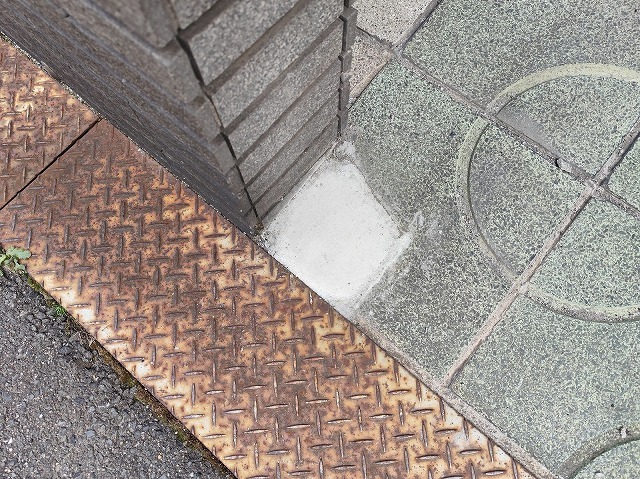

門柱を撤去した跡をセメントで埋めて平らに仕上げた状態のクローズアップ
仕上げ|撤去した跡はセメントで埋めて平らに。乾くまで2日ほどは踏まないようお願いしています

そして大事なのが、養生期間です。埋めたセメントが乾くまで、2日ほどは触らない・踏まないようにお願いしています。工事そのものは1日で終わりますが、「完全に元通りに使える」までには、もう少しだけ時間が必要です。ここを説明せずに引き上げてしまうと、翌日に車を乗り上げてしまって跡が残る、ということが起こります。

門柱の撤去は本当に1日で終わる?終わらないのはどんなとき?

今回の工事は1日で完了しました。ただし、これは条件が揃っていたからです。門柱の撤去がどれくらいかかるかは、次のような要素で決まります。

1日で終わりやすい条件

  • 門柱が1〜2本程度で、極端に大きくない
  • 床のレベルで切断すればよく、基礎を深く掘り返す必要がない
  • 出るガラの量が、その日のうちに運び出せる範囲に収まる
  • 撤去した跡の補修が、部分的なセメント埋めで済む
  • 作業スペースが確保でき、道具を置いて動ける

1日では終わらない可能性がある条件

  • 鉄筋が入っている——切断の手間が一気に増えます。刃の消耗も早くなります
  • 基礎ごと撤去する必要がある——掘る、砕く、埋め戻すという工程が加わります
  • 塀が連続している——門柱1本ではなく、続きのブロック塀まで撤去する場合は別工事の規模になります
  • ガラの量が多い——運び出しが1回で終わらなければ、その分だけ日数がかかります
  • 重機が入れない——道が狭くて車両を寄せられない場合、すべて手作業と手運びになります
  • 跡地を土間コンクリートで仕上げる——打設と養生で、日数が別に必要です

逆に言えば、見積りの段階で「1日で終わります」と言われたなら、なぜ1日なのか——鉄筋がないと判断した理由、基礎を残す方針であること、ガラの想定量——を聞いておくと、後から「思ったより時間がかかった」というズレが起きにくくなります。

撤去する前に、必ず確認しておきたいこと

門柱撤去前に確認したいこととして、基礎の残り方、配線や水道管、境界の確認、残したほうがよい役割を示した図解
撤去しないほうがよい場合も、先に整理しておきます

ここが、この記事でいちばんお伝えしたい部分です。門柱やブロックの撤去は「壊すだけ」に見えて、事前確認を飛ばすと後から困ることがあります。

基礎を残すと、あとで土間が沈むことがある

撤去のあと、その場所を土間コンクリートで仕上げたり、駐車スペースとして車を乗せたりする予定があるなら、地中に何が残っているかは重要です。

基礎を途中で残した場合、残った塊と、その周りの埋め戻した土とでは、締まり方が違います。時間が経つと、埋め戻した側だけが沈んでいき、上に打った土間にひび割れや段差が出ることがあります。

ですから「基礎をどこまで抜くか」は、費用を削るためだけに決める話ではありません。撤去したあと、その場所をどう使うかとセットで決めるべきものです。今回のように既存の床タイルをそのまま使い続けるのであれば、床のレベルで切って埋める方法で十分です。一方、新しく土間を打ち直す予定があるなら、その時点で基礎まで含めて判断したほうが結果的に安く済みます。

門柱の中に、配線や水道管が通っていることがある

これは絶対に見落とせない点です。門柱には、インターホン・表札灯・郵便受け・散水栓などが取り付けられていることがよくあります。そして、それらの配線や配管は、門柱の中を通って地中から来ています。

つまり、門柱を切るということは、その中を通っているものも切る可能性があるということです。

撤去を検討する段階で、次の点は確認しておいてください。

  • 門柱にインターホンや照明が付いていないか。付いている場合、撤去後にどこへ移すのか
  • 郵便受けが門柱と一体になっていないか。一体なら、ポストの置き場所を先に決める必要があります
  • 散水栓や立水栓が門柱まわりにないか
  • 使わなくなる配線・配管を、どう処理して止めるのか

「柱を撤去したらインターホンが鳴らなくなった」というのは、笑い話ではなく実際に起こり得ることです。門柱に何が付いているかを、見積りの段階で業者と一緒に指差し確認しておくことをおすすめします。

隣の家との境界にある塀は、勝手には撤去できません

ここは特に慎重にお伝えします。

隣家との境界にあるブロック塀は、所有関係を確認しないまま撤去することはできません。

境界に立っている塀は、自分の敷地内に自分で建てたものとは限りません。お隣が建てたものかもしれませんし、両家で共同で設けたものかもしれません。何十年も前のことで、はっきりした記録が残っていないケースも珍しくありません。

そのため、境界に関わる塀については、

  • その塀がどちらの所有なのか
  • 境界線がどこを通っているのか
  • 撤去することについて、隣家との合意が必要ではないか

を先に確認する必要があります。場合によっては、お隣と話し合ったうえで進めることになります。ここを飛ばして工事を始めてしまうと、後々こじれる原因になります。

私たちも、境界に関わりそうな塀のご相談をいただいたときは、必ずこの確認をお願いしています。判断に迷う場合は、専門の窓口にご相談いただくようお伝えすることもあります。今回の工事は、ご自宅の敷地内に立つガレージの門柱の撤去であり、境界に関わるものではありませんでした。

撤去しないほうがよい場合もあります

正直に書きます。ご相談をいただいても、「残したほうがいいかもしれません」とお伝えすることがあります。

  • その塀や柱が、土を留めている場合——高低差のある敷地で、塀が土や地面を押さえている役割を持っていることがあります。この場合、撤去すると別の対策が必要になります
  • 門扉を実際に使っている場合——小さなお子さんやペットの飛び出し防止として機能しているなら、撤去はマイナスにもなります
  • 防犯・目隠しの役割がある場合——道路から玄関まわりが丸見えになることを気にされる方もいます。撤去してから「思ったより外から見える」と感じることがあります
  • 他の構造物とつながっている場合——カーポートの柱や庇を支えている、フェンスが載っている、といったケースでは、撤去の前にそちらの処置を考える必要があります

「無くす」工事は、元に戻せません。ここが、直す工事や取り替える工事といちばん違うところです。だからこそ、撤去する前に一度立ち止まって、その柱が今どんな役割を持っているかを確認しておく価値があります。

撤去したあと、その場所をどう仕上げるか

門柱を撤去した跡の仕上げ方として、部分的にセメントで埋める、土間を打ち直す、砂利敷きにする、そのままにするを示した図解
撤去後の使い方に合わせて、仕上げ方を選びます

門柱を抜いた跡地の仕上げには、いくつかの選択肢があります。それぞれ考え方が違うので、整理しておきます。

部分的にセメントで埋める(今回の方法)

既存の床がしっかりしていて、そのまま使い続ける場合の方法です。柱があった穴だけを埋めて、周りと平らに均します。工期が短く、費用も抑えられます。

ただし、埋めた部分は色や質感が周りと変わります。既存がタイルや洗い出しの仕上げであれば、そこだけセメントの色になります。「跡が分かるのは気にならない」という方には最適ですが、見た目を完全に揃えたい場合は次の方法になります。

土間コンクリートで打ち直す

撤去した範囲を含めて、まとまった面積をコンクリートで打ち直す方法です。見た目が一様になり、駐車スペースとしても使いやすくなります。

ただし、こちらは撤去とは別工事と考えてください。打設したコンクリートは、車を乗せられる強度が出るまで時間が必要です。基礎を深く抜くかどうかの判断も、この選択肢を採るなら変わってきます。

砂利敷きにする

コンクリートまでは要らないけれど土のままは嫌だ、という場合の中間の選択肢です。水はけがよく、踏むと音が出るので防犯上の利点を挙げる方もいます。一方で、車が乗る場所では砂利が散ったり轍ができたりします。

そのままにする

将来カーポートを建てる、駐車場全体をやり直すといった計画があるなら、いま仕上げても無駄になります。つまずきや水溜まりの原因にならない程度に均しておくだけ、という選択もあります。

跡地の仕上げは、撤去を決める前に方向を決めておくことをおすすめします。仕上げ方によって、基礎をどこまで抜くかが変わり、結果として撤去工事そのものの内容と費用が変わるからです。

費用はどこで決まるのか

今回の工事は、解体費・処分費・左官費用を含めて5.8万円前後(税込)が参考価格です。繰り返しになりますが、これは小規模な事例としての数字です。門柱の撤去費用は次の要素で変わります。金額そのものより、何が費用を動かすのかを知っておくほうが、見積りを比べるときに役に立ちます。

  • 大きさと本数——柱1本と、塀が連続している場合とでは規模が違います
  • 鉄筋の有無——鉄筋が入っていれば、切断の手間も刃の消耗も増えます
  • 基礎をどこまで抜くか——床レベルで切るのか、掘り返すのかで工程数が変わります
  • ガラの量——処分費と運搬の回数に直結します
  • 搬出条件——車を横付けできるか、手運びが必要かで人工が変わります
  • 跡地の仕上げ方——部分補修か、土間の打ち直しかで大きく違います
  • 周りを傷つけずに済むか——きれいなタイルや仕上げ材が隣接していると、その分だけ慎重な作業になります

見積りで確認しておきたい項目

門柱撤去の見積りを受け取ったら、次の点が書かれているか確認してみてください。書かれていなければ、聞いてみる価値があります。

  • 切断する位置(床のレベルか、基礎から抜くか)が明記されているか
  • 処分費が含まれているか、それとも別途か
  • 撤去後の跡の補修が含まれているか。含まれるなら、どこまでの仕上げか
  • 門柱に付いている設備(インターホン・照明・ポストなど)の移設や処理が含まれているか
  • 周りの床や壁を傷つけた場合の扱いについて、事前に話ができているか
  • 工期と、そのあとの養生期間(いつから普通に使えるか)

「一式」とだけ書かれた見積りは、金額の高い安いを比べようがありません。特に処分費と跡の補修は、後から「それは別です」となりやすい項目です。

平野区で外構の小工事をするとき、気になるところ

みのりペイントは大阪市平野区を拠点にしています。平野区は戸建てや長屋が密集して建っているエリアが多く、前面道路の幅も場所によってかなり違います。

外構の小工事では、この道路の幅が段取りに効いてきます。作業車を停められるか、材料や廃材を運ぶ距離がどれくらいになるか、通行の妨げにならないか。今回の現場も住宅が連なる通りに面していたため、工具や廃材を広げすぎないよう、置き場所を決めながら進めました。

また、密集地では隣家との距離が近く、作業音が伝わりやすいという事情もあります。サンダーで金属やコンクリートを切る音は、決して静かではありません。1日で終わる規模の工事であっても、事前にひと声かけておくかどうかで、その後の空気は変わります。

工事のタイミングについて

今回の門柱撤去は、外壁の塗装工事が終わり、足場を解体したタイミングで行いました。塗装中は養生シートで囲われていて外構の作業スペースが取れませんし、塗り替えたばかりの外壁のそばで粉の出る切断作業をするのも避けたいところだからです。

外装工事が動いているときにまとめて相談すると、職人の出入りが一度で済み、段取りが組みやすいという利点はあります。とはいえ、撤去工事だけのご相談でも構いません。外構の小工事だけでお呼びいただくことも普通にあります。

おわりに

「車を停めるたびに、この柱が気になっていて」

最初にいただいた、その一言から始まった工事でした。壊れていたわけでも、危なかったわけでもありません。ただ、もう使っていないのに、そこにある。それだけの理由です。

作業は1日。切って、外して、運び出して、跡を埋める。工程だけ書けばそれで終わりです。けれど実際には、どこで切るかを決め、床タイルを割らないように刃を入れ、想定より厚い柱に替刃を継ぎ足し、中が空洞なのに根元が深いことに驚きながら進めた1日でした。工事のあと、お客様は「これで停めやすくなった」と言ってくださいました。数十センチの話です。けれど、毎日ハンドルを切る場所での数十センチは、数字よりずっと大きい。

使っていない門柱やブロックが気になっているなら、まずはその柱に何が付いているか、境界に関わっていないかを確かめるところからです。撤去は元に戻せない工事なので、そこだけは急がずに。そのうえで「無くしていい」と決まったなら、あとは思っているより早く片付きます。大阪市平野区とその近隣で外構の小さな工事をお考えの方は、お気軽にご相談ください。

無料

みのりペイント 代表 松本代表・松本|お気軽にどうぞ

写真を送るだけ、スマホで無料診断

劣化のサインが気になったら、お家の写真をLINEで送るだけ。無料で状態を診断し、今すぐ塗るべきか・まだ待てるかを正直にお伝えします。

  • 大阪・平野区の業者が対応
  • 無料・かんたん
  • しつこい営業はしません
みのりペイント 代表 松本代表・松本|お気軽にどうぞ
  • 大阪・平野区の業者が対応
  • 無料・かんたん
  • しつこい営業はしません

よくあるご質問

門柱の撤去だけを頼むことはできますか?外壁塗装とセットでないとだめですか?

撤去工事だけのご依頼で問題ありません。今回の事例はたまたま外壁塗装と同じ時期でしたが、外構の小工事だけでお伺いすることも普通にあります。ただ、外装工事の予定がすでにある場合は、順番を組み合わせたほうが職人の出入りが一度で済み、段取りが取りやすくなります。塗装の予定がないなら、撤去だけで結構です。

撤去した跡は、いつから普通に踏んだり車を乗せたりできますか?

今回のように跡をセメントで埋めた場合、乾くまで2日ほどは触らない・踏まないようにお願いしています。工事そのものは1日で終わりますが、「元通りに使える」までにはもう少し時間が必要です。この期間を知らずに翌日に車を乗り上げてしまうと、埋めた部分に跡が残ることがあります。跡地を土間コンクリートで打ち直す場合は、必要な期間がさらに変わりますので、工事前に確認しておいてください。

門柱の中に電気の配線や水道管が通っていた場合はどうなりますか?

門柱にはインターホン・表札灯・郵便受け・散水栓などが付いていることがあり、その配線や配管は柱の中を通って地中から来ています。撤去するということは、それらも切ることになります。ですので、見積りの段階で「この門柱に何が付いているか」を一緒に確認し、インターホンや照明をどこへ移すのか、ポストの置き場所をどうするのか、使わなくなる配線をどう処理するのかを先に決めておく必要があります。撤去してから考えると、余計な手戻りになります。

隣の家との間にあるブロック塀も、一緒に撤去してもらえますか?

境界に関わる塀は、所有関係を確認しないまま撤去することはできません。その塀がどちらの所有なのか、境界線がどこを通っているのか、撤去について隣家との合意が必要ではないか——これらを先に確認していただく必要があります。何十年も前に建てられた塀では、はっきりした記録が残っていないことも珍しくありません。ご自宅の敷地内に立つ門柱であれば、そうした確認なしに進められます。判断に迷う場合は、専門の窓口にご相談いただくようお伝えすることもあります。

門柱をなくすと、防犯面で不安になりませんか?

気にされる方はいらっしゃいます。門柱と門扉が、道路から玄関まわりを見えにくくしていたり、小さなお子さんやペットの飛び出しを止めていたりする場合、撤去はマイナスに働くこともあります。撤去は元に戻せない工事なので、その柱が今どんな役割を持っているかを一度確認してから決めることをおすすめします。私たちも、残したほうがよいと判断した場合はその旨をお伝えしています。

電話で相談メール相談LINE特典
